植筋加固,只需七步

返回列表 来源:福瑞斯 查看手机网址
扫一扫!植筋加固,只需七步扫一扫!
浏览:- 发布日期:2018-10-17 15:36:00【

1

植筋加固技术是一项针对混凝土结构较简捷、有效的连接与锚固技术;可植入普通钢筋,也可植入螺栓式锚筋;现已广泛应用于建筑物的加固改造工程,如:施工中漏埋钢筋或钢筋偏离设计位置的补救,构件加大截面加固的补筋,上部结构扩跨、顶升对梁、柱的接长,房屋加层接柱和高层建筑增设剪力墙的植筋等。它是对工程中没有预埋钢筋的一种有效补救措施。

植筋加固工艺流程如下:

步骤一:钻孔

根据设计图的配筋位置及数量,错开原结构钢筋位置,标注出植筋位置。用冲击钻钻孔,钻头直径应比钢筋直径大5mm左右,钢筋选用φ25钢筋,钻头选用φ30的合金钢钻头。孔深大小15d(375mm),实际钻深400mm。钻孔时,钻头始终与柱面保持垂直。

步骤二:清孔除尘

清空除尘是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用防脱毛毛刷,套上加长棒,伸至孔底,把灰尘、碎渣带出,再用压缩空气,吹出孔内浮尘,来回三遍,吹完后再用脱脂棉沾酒精或丙酮擦洗孔内壁。但不能用水擦洗,因酒精和丙酮易挥发,水不易挥发。用水擦洗后孔内不会很快干燥。钻孔清洗完后要请设计等有关单位验收,合格后方可注胶。

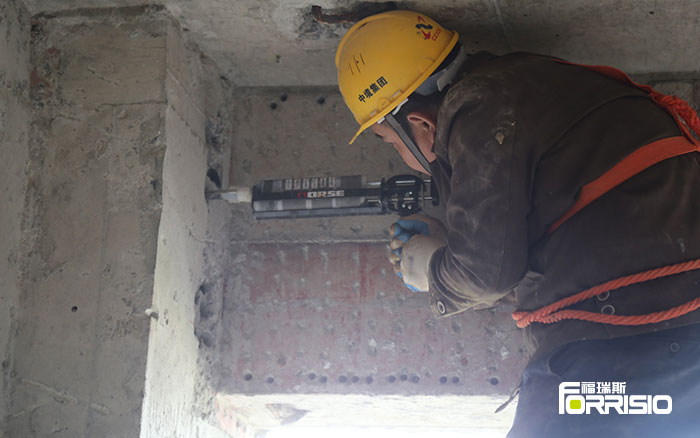

步骤三:注胶

植筋胶是AB组分专用成品,取一组强力植筋胶,装进套筒内,安置到专用手动注射器上,慢慢扣动板机,排出铂包口处较稀的胶液废弃不用,然后将螺旋混合嘴伸入孔底,如长度不够可用塑料管加长,然后扣动板机,板机孔动一次注射器后退一下,这样能排出孔内空气。为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到80%即可。孔内注满胶后应立即植筋。

步骤四:植筋

在注胶前梁底模板就已支好,便于植筋后钢筋定位。植筋前要把钢筋植入部分用钢丝刷反复刷,清除锈污,再用酒精或丙酮清洗。钻孔内注完胶后,把经除锈处理过的钢筋立即放入孔口,然后慢慢单向旋入,不可中途逆向反转,直至钢筋伸入孔底。

步骤五:固化

钢筋植入后,在梁底模板上定位,在强力植筋胶完全固化前不能振动钢筋。强力植筋胶在常温下就可完成固化,按胶水说明书中指定固化时间待其固化后便可进行下道工序施工。

步骤六:检验

在植筋施工前,要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。

步骤七:绑筋、支模、浇注混凝土

钢筋在抗拉拔试验合格后就可按施工图开始绑筋、支模、浇注混凝土。


本文链接 http://www.forrisio.com/Article/zjjgzxqb.html

(本文系福瑞斯加固材料原创,转载请注明出处,并于本人联系,如有侵权,后果自负。)

推荐阅读

    【本文标签】:植筋加固
    【责任编辑】:福瑞斯版权所有:http://www.forrisio.com转载请注明出处
    联系福瑞斯

    400-901-6012

    电话:400-901-6012

    客服QQ:2881783122

    服务邮箱:2881783122@qq.com
